Guide pratique · Conformité de la remise
Pièces d’un dossier de remise : checklist avant dépôt
Une offre peut être solide sur le fond et rester fragile au dépôt si une pièce manque, porte une mauvaise version ou ne respecte pas le format demandé. Le contrôle de remise doit commencer dès l’analyse du règlement, pas la veille de l’échéance.
À retenir
Pilotez chaque pièce comme un livrable : nom attendu, source, responsable, version, statut, contrôle et emplacement final dans le pli.
1. Distinguer candidature, offre et pièces de dépôt
Le mot « dossier » recouvre plusieurs ensembles. La candidature démontre l’identité, l’aptitude et les capacités de l’opérateur. L’offre décrit sa réponse technique et financière. Le pli électronique réunit ces éléments selon l’arborescence et les règles fixées par l’acheteur.
Ne partez pas d’une checklist universelle. Le règlement de consultation, l’avis, les cadres fournis et les réponses publiées par l’acheteur constituent votre référence. Une pièce courante dans un marché peut être inutile dans un autre, tandis qu’une annexe spécifique peut être obligatoire.
2. Construire le registre des pièces attendues
Dès l’ouverture du DCE, transformez chaque demande en ligne de contrôle. Conservez le libellé exact, la source, le format, les règles de signature éventuelles, le lot, la date, le responsable et le statut.
| Pièce attendue | Source | Format | Responsable | Contrôle | Statut |
|---|---|---|---|---|---|
| Acte d’engagement | RC § 6 | Direction | Identité, montant, version | À valider |
Un même fichier peut être demandé pour chaque lot, membre d’un groupement ou sous-traitant. Modélisez cette multiplicité explicitement : une ligne globale « DC2 » peut masquer plusieurs documents réellement attendus.
3. Contrôler les pièces de candidature
Selon les documents de la consultation, la candidature peut mobiliser le DUME ou des formulaires et justificatifs équivalents. Le DUME est une déclaration sur l’honneur structurée ; l’acheteur doit pouvoir l’accepter dans les conditions prévues par le Code de la commande publique. La DAJ publie également les formulaires DC1, DC2 et DC4 ainsi que leurs notices.
- identité du candidat, du groupement et du mandataire ;
- déclarations sur l’honneur et interdictions de soumissionner ;
- capacités économiques, financières, techniques et professionnelles demandées ;
- références, effectifs, qualifications ou certificats précisément exigés ;
- documents relatifs aux co-traitants et sous-traitants, le cas échéant.
Utilisez toujours les versions à jour des formulaires et relisez leurs notices. Une bibliothèque interne est utile si elle conserve une date de validité et un propriétaire pour chaque justificatif.
4. Contrôler les pièces de l’offre
La composition dépend du marché, mais on retrouve souvent un acte d’engagement, un mémoire ou cadre technique, un planning, des annexes, des documents financiers et des réponses spécifiques. Reprenez les noms demandés par l’acheteur et évitez de substituer un document maison à un cadre obligatoire.
Contrôlez la cohérence transversale : un même délai, montant, effectif ou nom de responsable doit être identique dans le mémoire, le planning, le prix et les pièces contractuelles. Les variantes, prestations supplémentaires ou lots doivent rester clairement séparés selon les modalités du règlement.
5. Verrouiller les fichiers, versions et noms attendus

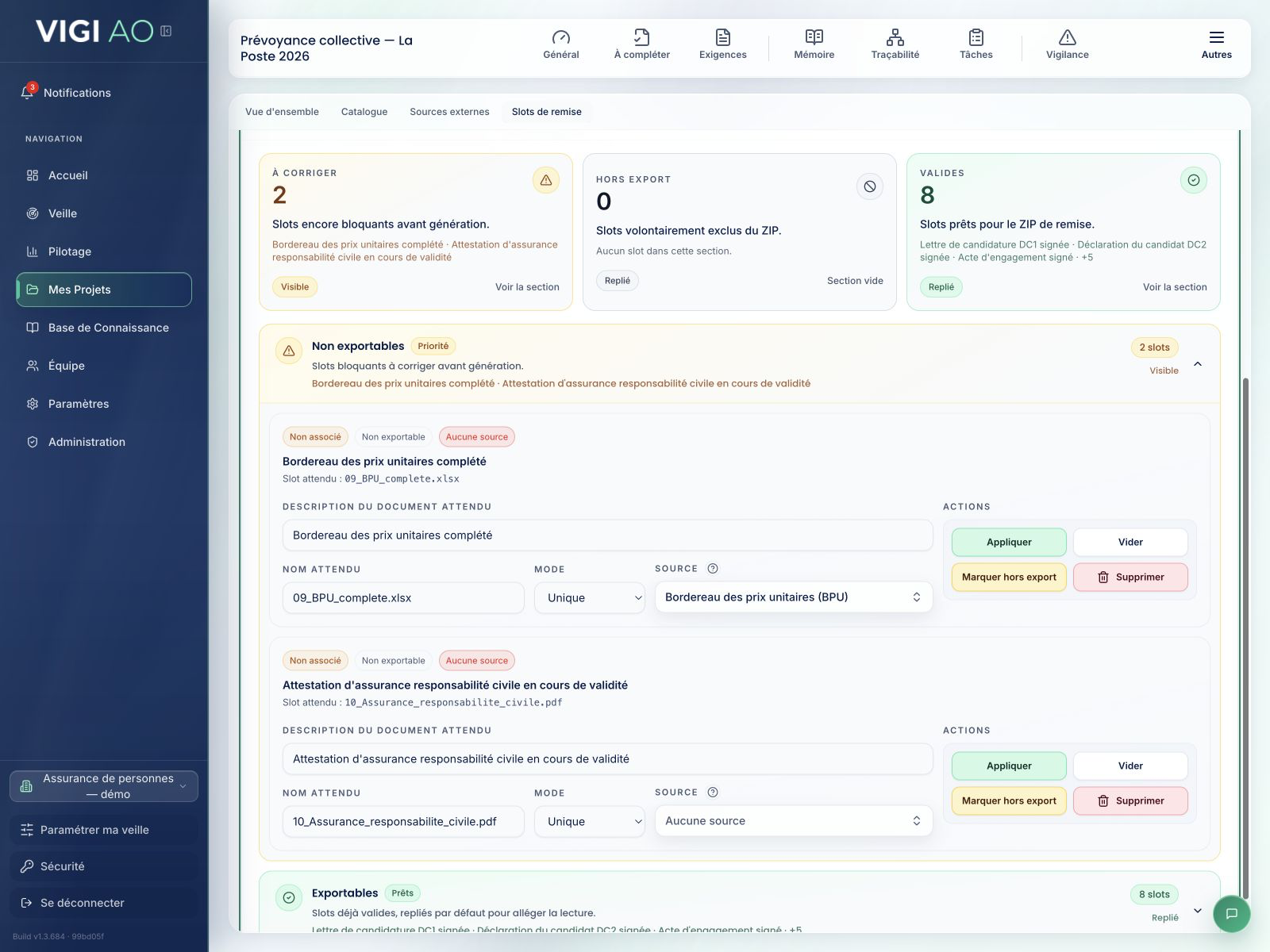

Créez un espace de remise distinct des documents de travail. Seules les versions candidates validées y sont copiées. Un fichier doit avoir une source connue, un nom conforme, un format accepté et un statut explicite : prêt, à corriger, hors périmètre ou bloquant.
- supprimez commentaires, suivis de modification et métadonnées inutiles ;
- ouvrez chaque fichier final après conversion ;
- vérifiez les formules et zones d’impression des tableurs ;
- appliquez une signature uniquement lorsque les documents l’exigent ;
- testez l’arborescence, les noms et l’archive finale sur une copie.

6. Anticiper le dépôt électronique
L’article R.2132-7 pose le principe des communications et échanges électroniques lors de la passation, sous les réserves prévues par le Code. Consultez le profil d’acheteur suffisamment tôt pour connaître ses contraintes techniques, prérequis, limites de taille et mécanismes de dépôt.
Ne planifiez pas la fin de rédaction à l’heure limite. Réservez un créneau pour la génération des fichiers, l’éventuelle signature, le téléversement, le contrôle du pli et la récupération de l’accusé de réception. La page de dématérialisation de la DAJ centralise les ressources officielles utiles sur ces échanges.
7. Exécuter un audit final à deux personnes
Le premier contrôleur compare le pli au registre des pièces ; le second exécute la checklist comme s’il découvrait le dossier. Ils vérifient aussi le lot, l’identité du candidat, les versions, les dates, les montants, la présence des annexes et la lisibilité des fichiers.
L’article L.2152-2 qualifie notamment d’irrégulière une offre qui ne respecte pas les exigences des documents de la consultation, en particulier parce qu’elle est incomplète. Toutes les erreurs n’ont pas les mêmes conséquences et certaines procédures permettent des régularisations dans des conditions encadrées ; votre objectif reste de déposer une offre complète dès la première transmission.
Archivez enfin le pli déposé, l’accusé de réception, le registre signé et les arbitrages. Cette preuve de remise sécurise le dossier et améliore la checklist de la consultation suivante.
Sources officielles
- Article L.2152-2 du Code de la commande publique — Légifrance. Consulté le .
- Article R.2132-7 du Code de la commande publique — Légifrance. Consulté le .
- Document unique de marché européen — DUME — Direction des affaires juridiques. Consulté le .
- Les formulaires de déclaration du candidat — Direction des affaires juridiques. Consulté le .
- Dématérialisation de la commande publique — Direction des affaires juridiques. Consulté le .
Ce guide présente une méthode de travail et ne remplace pas l’analyse des documents de votre consultation ni un conseil juridique adapté.
